贵州大方:山地风电攻坚提速 绿色动能赋能“双碳”目标
中新网贵州新闻10月24日电(安书红) 2026年10月23日,位于乌蒙山区大方县的圆洞风电场、松林风电场第三批机组相继完成并网发电。其中,圆洞风电场新增3台风机、新增并网容量1.5万千瓦,累计投产容量达4.5万千瓦;松林风电场新增1台风机、新增并网容量0.5万千瓦,累计投产容量3万千瓦。两座风电场累计并网容量7.5万千瓦,占项目总装机11万千瓦的68%。

大方县圆洞、松林风电场风机群航拍实景。梁力元摄
“第三批机组如期并网,为年底实现全容量投产打下坚实基础。”圆洞、松林风电场副厂长王运波表示,剩余7台机组共3.5万千瓦正按计划推进吊装与调试,力争2026年12月31日前全部并网。
圆洞、松林风电场共安装22台单机容量5.0兆瓦、轮毂高度110米的风力发电机组,总装机容量11万千瓦。据项目可行性研究报告测算,两座风电场全容量并网后,年上网电量约2.14亿千瓦时,其中圆洞、松林风电场年等效满负荷小时数达1943.53小时。与同等电量的燃煤电厂相比,每年可节约标准煤约6.10万吨,相应减少二氧化碳排放约16.74万吨、二氧化硫约20.42吨、氮氧化物约30.72吨、烟尘约4.44吨,并可节约用水、减少相应废水排放,节能减排效益显著。

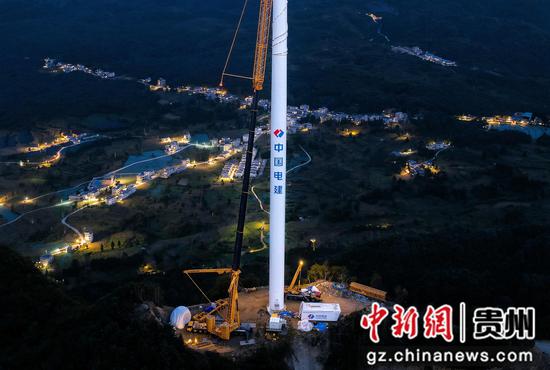

大方县圆洞风电场建设现场,大型吊机静待翌日施工。梁力元摄
自首台机组投运以来,两座风电场已累计发电0.72亿千瓦时,节约标准煤约2.06万吨。
大方县地处乌蒙山腹地,施工区域地形起伏大、道路坡陡弯急,大件设备运输与吊装难度大,且山地气候多变、有效施工窗口期短。建设团队严格履行建设审批流程,统筹抓好安全生产、设备吊装、现场安装与调试试验,全过程严把工程质量关口。参建人员攻坚克难,高效完成风机吊装、线路架设、并网调试等各项工作,保障新增机组如期并网。
作为大方县重点新能源项目,两座风电场全面落实一体化运维管理模式,常态化开展风机巡检、隐患排查、设备状态分析,持续优化机组运行策略,及时消除设备缺陷,不断提升发电效率与设备安全可靠性。项目紧扣大方县“十五五”建设贵州重要新型能源综合保供基地的发展定位,推动清洁能源开发与区域能源保供体系协同共进。

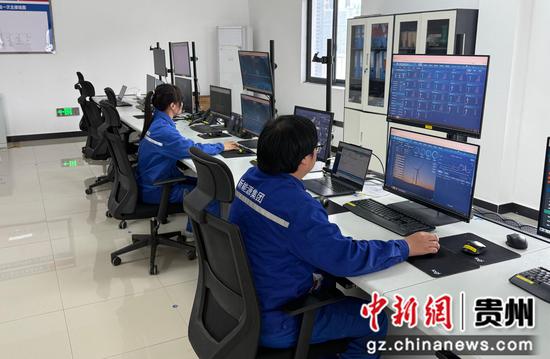

大方圆洞、松林风电场中控室,运维人员实时监控风机运行参数,保障机组稳定并网发电。梁力元摄
本次机组并网深度契合国家“双碳”战略部署及贵州省能源发展规划,将有效提升大方县非化石能源占比,在优化区域电源结构、改善生态环境、赋能地方绿色高质量发展方面发挥积极作用。(完)
